Dauer - TECHNISCHE FERTIGSTELLUNGSMELDUNG - NETZ EVN

Teilen: facebook    whatsapp    email
 <  1  2 ... 3  4  5 ... 6  >
  •  jojonet
5.7. - 2.11.2023
115 Antworten | 37 Autoren 115
115
Hallo.
Was sind eure Erfahrungen bzw. wie ist euer Status bei der Wartezeit/Durchführungsdauer bei der technischen Fertigstellungsmeldung von der EVN
Mein Status ist heute von Technische Prüfung auf Inbetriebnahme Ihrer Anlage gesprungen

2023/20230705870199.jpg

Danke
lg
JoJo

  •  jr82
23.8.2023  (#61)

zitat..
Erker2022 schrieb: für mich fängt das spielchen jetzt auch an

Wünsche Dir viel Glück und eine hoffentlich schnelle Abarbeitung! 🙏


1
  •  Erker2022
  •   Bronze-Award
25.8.2023  (#62)
Update:

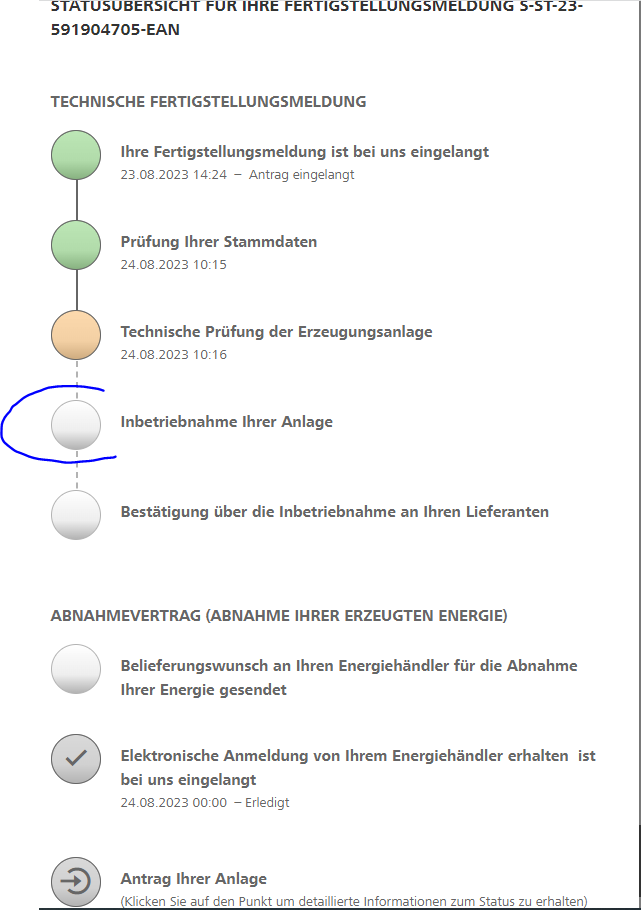

2023/20230825913423.png
Ich brauche beim Schritt Inbetriebnahme ihrer Anlage nichts tun, oder nur warten?

1
  •  TomF79
  •   Bronze-Award
25.8.2023  (#63)

zitat..
Erker2022 schrieb:

Update:

Ich brauche beim Schritt Inbetriebnahme ihrer Anlage nichts tun, oder nur warten?

Einfach nur abwarten. Sobald eingeschaltet werden darf steht das im Status.


1
  •  ck
25.8.2023  (#64)

zitat..
TomF79 schrieb:

Einfach nur abwarten. Sobald eingeschaltet werden darf steht das im Status.

Genau 👍


1
  •  cete8
25.8.2023  (#65)
Bei mir hats damals in der ärgsten PV Hypephase Ab Meldung bis zur Inbetriebnahme durch die EVN genau 5 Wochen gedauert...

1
  •  Erker2022
  •   Bronze-Award
25.8.2023  (#66)

zitat..
TomF79 schrieb:

──────
Erker2022 schrieb:

Update:

Ich brauche beim Schritt Inbetriebnahme ihrer Anlage nichts tun, oder nur warten?
───────────────

Einfach nur abwarten. Sobald eingeschaltet werden darf steht das im Status.

Mein Anlage läuft schon seit 2 wochen und hat schon 900kw produziert, worüber ich sehr überrascht bin.


1
  •  TomF79
  •   Bronze-Award
25.8.2023  (#67)

zitat..
Erker2022 schrieb:

──────
TomF79 schrieb:

──────
Erker2022 schrieb:

Update:

Ich brauche beim Schritt Inbetriebnahme ihrer Anlage nichts tun, oder nur warten?
───────────────

Einfach nur abwarten. Sobald eingeschaltet werden darf steht das im Status.
───────────────

Mein Anlage läuft schon seit 2 wochen und hat schon 900kw produziert, worüber ich sehr überrascht bin.

Im Grunde dürftest erst nach der Freigabe von NetzNÖ einschalten.


1
  •  jr82
25.8.2023  (#68)

zitat..
TomF79 schrieb: Im Grunde dürftest erst nach der Freigabe von NetzNÖ einschalten.

Jup, sehe ich auch so.
Weiß eigentlich wer was passieren kann wenn man ohne Erlaubnis die Anlage in Betrieb nimmt? Ist das dann ein reines "DuDu, das hättest aber nicht machen dürfen", oder drehen die einem dann den Strom ab?
Gibt's da Erfahrungswerte?


1
  •  KPB
25.8.2023  (#69)
Nix. "Hab vergessen" abzudrehen nach Inbetriebnahme und war dann nicht da. Erst kurz vor Freigabetermin hab ich abgedreht. Die sehn des eh am smart meter, lügen hilft da net viel 😂 maximal sich "nicht auskennen" oder jemanden vorschieben der sich net auskennt. In meinem Fall meine Mutter. 😜

1
  •  johro
25.8.2023  (#70)
Logisch sehen die es an den Smartmetern werten.
Wenn man vorher schon die Zusage hat, x kva einspeisen zu dürfen,  ist das alles mit der Prüfung nur Theorie. Und was wollen sie dann noch prüfen?  Das Foto vom Typenschild des Wechselrichter?

Anders ist es, wenn Leute einspeisen und keine Zusage haben und dann das netz überlastet wird und ganze Ortschaften dann Stromlos geschaltet werden müssen.  Da wäre ich für strenge Regelungen.


1
  •  TomF79
  •   Bronze-Award
26.8.2023  (#71)

zitat..
jr82 schrieb:

──────
TomF79 schrieb: Im Grunde dürftest erst nach der Freigabe von NetzNÖ einschalten.
───────────────

Jup, sehe ich auch so.
Weiß eigentlich wer was passieren kann wenn man ohne Erlaubnis die Anlage in Betrieb nimmt? Ist das dann ein reines "DuDu, das hättest aber nicht machen dürfen", oder drehen die einem dann den Strom ab?
Gibt's da Erfahrungswerte?

Schlimmstenfalls nehmen sie dir die Betriebserlaubnis (Netzeinspeisung) für immer weg.

1
  •  ck
26.8.2023  (#72)

zitat..
TomF79 schrieb:

Schlimmstenfalls nehmen sie dir die Betriebserlaubnis (Netzeinspeisung) für immer weg.

Kennst du so einen Fall aus der Praxis?
Ich kenne einen Fall bei Netz NÖ, noch mit Ferraris Zähler, der ist rückwerts gelaufen und der Stand war blöderweise dann niedriger als bei der letzten Abrechnung, auch das wurde "glattgebügelt".
Mit Smartmeter kenne ich einige Fälle von Netz Nö, da wurde mehrere Wochen eingespeist, bezahlt wird dafür dann bis zur Einspeiseerlaubnis eh nix, der Strom wurde gratis eingespeist, Netzzusage war natürlich vorhanden, hat niemanden interessiert....


1
  •  Stoffal02
  •   Silber-Award
26.8.2023  (#73)
Ich kenne ein Großprojekt rund (24MwP!!!), wo die EVN selbst mit an Board war. Da hat man sich im ein paar Wochen darüber gewundert, wieso soviel Strom im Netz ist bis man draufgekommen ist, dass das Großprojekt schon eingeschaltet ist, obwohl man noch nicht durfte. Dort ist auch nichts weiter passiert...

1
  •  TomF79
  •   Bronze-Award
26.8.2023  (#74)

zitat..
ck schrieb:

──────
TomF79 schrieb:

Schlimmstenfalls nehmen sie dir die Betriebserlaubnis (Netzeinspeisung) für immer weg.
───────────────

Kennst du so einen Fall aus der Praxis?
Ich kenne einen Fall bei Netz NÖ, noch mit Ferraris Zähler, der ist rückwerts gelaufen und der Stand war blöderweise dann niedriger als bei der letzten Abrechnung, auch das wurde "glattgebügelt".
Mit Smartmeter kenne ich einige Fälle von Netz Nö, da wurde mehrere Wochen eingespeist, bezahlt wird dafür dann bis zur Einspeiseerlaubnis eh nix, der Strom wurde gratis eingespeist, Netzzusage war natürlich vorhanden, hat niemanden interessiert....

NetzNÖ dürfte das eher dulden, aber es gibt andere Netzbetreiber wo das schon passieren kann.


1
  •  Stubi
28.8.2023  (#75)
Bekommt man eigentlich auch eine Mitteilung (Mail etc.) vom Netzbetreiber oder Abnehmer wenn das ganze endlich durch ist, oder muss man jeden Tag auf die Onlineprozessabwicklung schauen? Was sind da euere Erfahrungen?

1
  •  ck
28.8.2023  (#76)

zitat..
Stubi schrieb:

Bekommt man eigentlich auch eine Mitteilung (Mail etc.) vom Netzbetreiber oder Abnehmer wenn das ganze endlich durch ist, oder muss man jeden Tag auf die Onlineprozessabwicklung schauen? Was sind da euere Erfahrungen?

Bei Netz NÖ bekommt man eine Mitteilung über die Betriebserlaubnis.


1
  •  gschnasl
28.8.2023  (#77)

zitat..
ck schrieb:

──────
Stubi schrieb:

Bekommt man eigentlich auch eine Mitteilung (Mail etc.) vom Netzbetreiber oder Abnehmer wenn das ganze endlich durch ist, oder muss man jeden Tag auf die Onlineprozessabwicklung schauen? Was sind da euere Erfahrungen?
───────────────

Bei Netz NÖ bekommt man eine Mitteilung über die Betriebserlaubnis.

Ich habe keine Mitteilung bekommen und habe nur im Onlinestatus die Betriebserlaubnis gesehen. Dass mein Energieabnehmer dieses Datum bekommt, hat es 3 Emails und über 2 Monate gedauert. Jetzt sind aber die Werte im Smartmeterportal seit Betriebserlaubnis-Datum vorhanden.

Ein Freund von mir hat am 15.08. eine Mitteilung bekommen, dass er die Anlage seit 01.08. einschalten und einspeisen darf. Ist natürlich auch toll, das er dadurch 2 Wochen Einspeisung verloren hat (da er seit der Elektrikerabnahme nur Nulleinspeisung eingestellt hat).


1
  •  ck
28.8.2023  (#78)

zitat..
gschnasl schrieb:

Ich habe keine Mitteilung bekommen und habe nur im Onlinestatus die Betriebserlaubnis gesehen. Dass mein Energieabnehmer dieses Datum bekommt, hat es 3 Emails und über 2 Monate gedauert. Jetzt sind aber die Werte im Smartmeterportal seit Betriebserlaubnis-Datum vorhanden.

Ein Freund von mir hat am 15.08. eine Mitteilung bekommen, dass er die Anlage seit 01.08. einschalten und einspeisen darf. Ist natürlich auch toll, das er dadurch 2 Wochen Einspeisung verloren hat (da er seit der Elektrikerabnahme nur Nulleinspeisung eingestellt hat).

In dem von mir geschilderten Fall (ist nicht meine Anlage, sondern die von einem Freund) kam die Betriebserlaubnis per Mail (Schreiben als PDF), zeitgleich mit dem Statuswechsel im Onlineportal.


1
  •  TomF79
  •   Bronze-Award
28.8.2023  (#79)

zitat..
ck schrieb:

──────
gschnasl schrieb:

Ich habe keine Mitteilung bekommen und habe nur im Onlinestatus die Betriebserlaubnis gesehen. Dass mein Energieabnehmer dieses Datum bekommt, hat es 3 Emails und über 2 Monate gedauert. Jetzt sind aber die Werte im Smartmeterportal seit Betriebserlaubnis-Datum vorhanden.

Ein Freund von mir hat am 15.08. eine Mitteilung bekommen, dass er die Anlage seit 01.08. einschalten und einspeisen darf. Ist natürlich auch toll, das er dadurch 2 Wochen Einspeisung verloren hat (da er seit der Elektrikerabnahme nur Nulleinspeisung eingestellt hat).
───────────────

In dem von mir geschilderten Fall (ist nicht meine Anlage, sondern die von einem Freund) kam die Betriebserlaubnis per Mail (Schreiben als PDF), zeitgleich mit dem Statuswechsel im Onlineportal.

Bei mir ebenso. Und ein paar Tage später gleich nochmal ein Erlagschein 😄


1
  •  ck
28.8.2023  (#80)

zitat..
TomF79 schrieb:

Bei mir ebenso. Und ein paar Tage später gleich nochmal ein Erlagschein 😄

Wofür?


1
  •  TomF79
  •   Bronze-Award
28.8.2023  (#81)

zitat..
ck schrieb:

──────
TomF79 schrieb:

Bei mir ebenso. Und ein paar Tage später gleich nochmal ein Erlagschein 😄
───────────────

Wofür?

Netzzutrittsentgelt Stromeinspeisung 24€


1
