Weiß jemand wie lange es bei der Netz Oö dauert bis man einspeisen darf nach Fertigstellung und Meldung an den Netzbetreiber

  •  Solarbuddys
30.8.2022  (#21)
Top - Muss ich gleich nachn Urlaub dort vorbeischaun und bezueglich Vitamin B-Bevorzugungen nachfragen, steht sicher gleich neben dem Ordner "Anfütterungsverbot"

Danke fuern Tipp 👍
Bitte noch um den Klarnamen+Adresse deines Freundes um dass Fallbeispiel bei der Energie AG zu untermauern 🤗

1
  •  sunpower1
31.8.2022  (#22)

zitat..
Solarbuddys schrieb:

──────
sunpower1 schrieb:

──────
Solarbuddys schrieb:

──────
sunpower1 schrieb:

Das hast du falsch gelesen, ich baue nocht ohne Zustimmung zur Einspeisung - ich habe geschrieben ich würde bauen, sonst muss ich den Termin zum Aufbau der Anlage verschieben.

Mich würden aktuelle Zusagen interessieren und wie lange diese gedauert haben.
───────────────

Naja eine serioese Firma baut ERST wenn Du alle Freigaben hast. Darum kann dein Bautermin jetzt nocht nicht sein ohne dem Dokument.
───────────────

Der Firma kann es letztlich egal sein ob ich eine Einspeisezusage erhalte oder nicht, errichten darf man die Anlage ja. Verstehe nicht warum das unseriös sein soll??? Ist jetzt auch egal, mich ärgern nur so unqualifizierte Aussagen...
───────────────

Unqualifizierte Aussagen 😂😂🙈🙈

Wenn KEIN Netzzugangsbel vorliegt , du keine Infos hast ob/was Du bauen darfst (Anlagengroesse) bzw Einspeisehoehe und Deinem Partner (Solateur, aehm Elektriker, aehm Typen ders zusammenschustert) scheiss-egal ist ob Du diesen NZB hast oder nicht und er baut trotzdem, dann wuerd ich den Typen(Gleichberechtigung TYPIN) vom Hof jagen.

Der NZB ist das einzige offizielle Dokument was DU und der FACH-Partner hat, nur das erlaubt eine PV bzw die Groesse bzw die Einspeisehoehe.

Da bleib ich lieber bei Unqualifizierten Aussagen und bau dafuer fuer unsere Partner richtig, weil sowas is uns NICHT Kaengurumist-Egal und WIR wollen vorher wissen was moeglich ist.

PS: Ausnahmen gaaaaaaaaanz selten (Spezialsituation bei zb Erweiterungen)

Die Netzzugangsbestätigung (automatisierte Mail) habe ich natürliuch und ist gemäß ElWOG auch binnen einer Frist auszustellen, also soweit alles rechtens. Mir geht es um die zweite Benachrichtigung der NetzOÖ bzgl. erlaubter Einspeisehöhe - und da dauert es... Hätte ich aber auch so geschrieben hier (Stichwort Einspeisezusage).

Und natürlich muss ich mit dem Elektriker mal einen Termin vereinbaren (lange im Voraus aufgrund Auslastung), der kommt nicht von heut auf morgen - natürlich in der Hoffnung, dass dann rechtlich alles geklärt ist. Wenn nicht -> später kommen und noch einen anderen Kunden vor mir einschieben. So funktioniert das in der Praxis.


1
  •  sunpower1
31.8.2022  (#23)

zitat..
tekov schrieb:

──────
Solarbuddys schrieb:

──────
derLandmann schrieb:

Meiner hat 5 Tage gedauert.

Sie haben wohl den Prozess seit kurzer Zeit automatisiert und deutlich beschleunigt. Die älteren Anträge müssen noch händisch abgearbeitet werden was auch länger dauert.
───────────────

Koennen wir NICHT bestaetigen
Alte /Mittlere / Neue Anfragen - 5 Tage is Rekord, Gratuliere

Wir reden auch vom richtigen Netzugangsbeleg (mehrere PDF-Seiten) und nicht dem schnoeden Automatisierungsemail mit Zaehlpunktnennung

Das Email kannst vergessen ... aber das kommt im Schnitt nach 2-5 Tagen
───────────────

Arbeitskollege von mir hat über die Fa.Mara Solar angesucht, nach 3 Tagen war der Zählpunkt da, inklusive der Zusage auf 15 kWp kWp [kWpeak, Spitzenleistung] (Also nicht das übliche 0 kVA Email)

War vor ca. einem Monat

Wahnsinn, das sind ja gute Nachrichten! Hoffen wir, dass es so bleibt!


1
  •  sunpower1
8.9.2022  (#24)
Gibt es aktuelle Infos wie lange es bei euch gedauert hat?

Und vor allem, wurden die beantragten kWp kWp [kWpeak, Spitzenleistung] auch für die Einspeisung genehmigt?

1
  •  derLandmann
  •   Gold-Award
12.9.2022  (#25)
Wir haben 20 beantragt und 20 genehmigt bekommen. Innerhalb von 5 Tagen.

ÖMAG Einspeisevertrag am 10.08. angefragt und heute erhalten!

1
  •  sunpower1
12.9.2022  (#26)

zitat..
derLandmann schrieb:

Wir haben 20 beantragt und 20 genehmigt bekommen. Innerhalb von 5 Tagen.

ÖMAG Einspeisevertrag am 10.08. angefragt und heute erhalten!D

Du sprichst hier wohl vom Marktpreisantrag der ÖMAG und nicht über den Antrag zur Einspeiseerlaubnis der NetzOÖ...


1
  •  derLandmann
  •   Gold-Award
12.9.2022  (#27)

zitat..
sunpower1 schrieb: Du sprichst hier wohl vom Marktpreisantrag der ÖMAG und nicht über den Antrag zur Einspeiseerlaubnis der NetzOÖ...

Nein.

Der erste Absatz bezieht sich auf deine Frage nach Einspeiseantrag.
Der zweite Absatz auf den Ömag Einspeisevertrag.


1
  •  sunpower1
13.9.2022  (#28)

zitat..
derLandmann schrieb:

──────
sunpower1 schrieb: Du sprichst hier wohl vom Marktpreisantrag der ÖMAG und nicht über den Antrag zur Einspeiseerlaubnis der NetzOÖ...
───────────────

Nein.

Der erste Absatz bezieht sich auf deine Frage nach Einspeiseantrag.
Der zweite Absatz auf den Ömag Einspeisevertrag.

Wow, das ging aber flott...


1
  •  Solarbuddys
14.9.2022  (#29)
Info von Heute(Jetzt).... Gaehn/Streck/Augenreib

2022/20220914987688.png

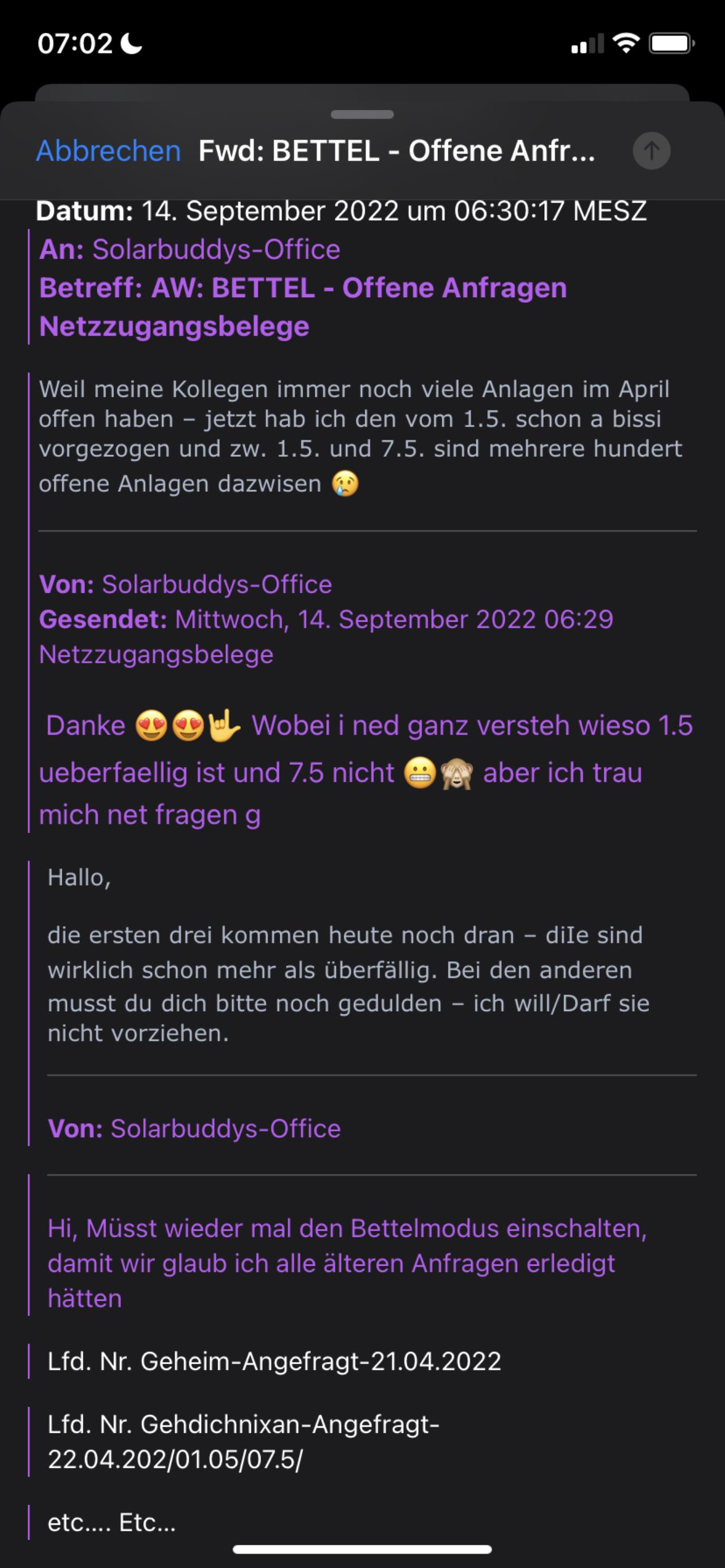

Da sind noch viiieeeeeeeellllle offen bei der Energie AG

1
  •  Romanista
14.9.2022  (#30)
bei mir hat es bei der Netz OÖ exakt 30 Tage gedauert. Glaube mal, das ist regional unterschiedlich. Je nachdem wieviele Anlagen in einem "Einzugsgebiet" installiert werden/wurden.

1
  •  Solarbuddys
14.9.2022  (#31)
Jup is so - darum is es schwer zu sagen was/wie lange wo dauert

1
  •  cutcher
25.9.2022  (#32)
Netz OÖ beantragt und innerhalb 2 tage das automatisierte mail für ticketziehung gehabt
innerhalb 5 tage den fertigen vertrag

1
  •  Executer
  •   Gold-Award
25.9.2022  (#33)
Hab bei der Netz OÖ Mitte Juli um PV Erweiterung beantragt, bisher jetzt immer noch unbearbeitet...

1
  •  derLandmann
  •   Gold-Award
25.9.2022  (#34)

zitat..
Executer schrieb: Hab bei der Netz OÖ Mitte Juli um PV Erweiterung beantragt, bisher jetzt immer noch unbearbeitet...

Dann würde ich mal nachforschen, denn üblicherweise bekommt man innerhalb ein paar Tagen eine Bestätigungsmail dass es an die zuständige Stelle weitergeleitet wurde inkl. einer Ticketnummer unter die die Anfrage läuft...


1
  •  Solarbuddys
25.9.2022  (#35)

zitat..
"denn üblicherweise bekommt man innerhalb ein paar Tagen eine Bestätigungsmail dass es an die zuständige Stelle weitergeleitet wurde inkl. einer Ticketnummer unter die die Anfrage läuft..."


Da macht leider jeder andere Erfahrungen :o) -
Und oft bringt auch das nachfragen nichts, auch wenn man jemanden kennt.

Es gibt so viele unterschiedliche Erfahrungen und Zeiten (auch bei uns intern) dass wir z.b nicht mehr sagen können wir kurz oder wie lange etwas dauert.

Eines wissen wir sicher, alle sind überarbeitet und überrannt


1
  •  Executer
  •   Gold-Award
26.9.2022  (#36)

zitat..
derLandmann schrieb: ann würde ich mal nachforschen, denn üblicherweise bekommt man innerhalb ein paar Tagen eine Bestätigungsmail dass es an die zuständige Stelle weitergeleitet wurde inkl. einer Ticketnummer unter die die Anfrage läuft...

Bestätigungsmail habe ich bekommen, aber inhaltlich bearbeitet wurde noch nichts.


1
  •  AndiS
26.9.2022  (#37)
Bei mir wurde die Fertigstellungsmeldung am 22.08 eingereicht. Die Anlage wurde auch zu diesem Zeitpunkt eingeschaltet. Überschusseinspeisung aber ohne Vergütung (alles in Abstimmung mit Netztechniker).
Der Netztechniker war dann ca. Zwei Wochen später bei mir um den zweiten Zähler zu demontieren.
Am 05.09 habe ich von der Ömag die Bestätungsmail bekommen das mit diesem Stichtag die Einsprisung zum Marktpreis gilt.
Den Netztugangs- und Betriebsführungsvertrag von NetzOÖ habe ich am 06.09 erhalten.

Bin sehr überrascht gewesen über die schnelle Abwicklung emoji. Ich denke da war Vitamin B seitens Elektriker im Spiel emoji


1
  •  derLandmann
  •   Gold-Award
26.9.2022  (#38)

zitat..
AndiS schrieb: Am 05.09 habe ich von der Ömag die Bestätungsmail bekommen das mit diesem Stichtag die Einsprisung zum Marktpreis gilt.

Also bekommt man immer von der ÖMAG eine Nachricht ab wann die Vergütung stattfindet?
Wir speisen auch schon ein, auf Nachfrage bei der NetzOÖ sagte mir die Dame dass der eingespeiste Strom vergütet wird sobald der Vertrag seitens ÖMAG zugesandt wurde, was ja bereits geschehen ist..
Sehe ich irgendwo die Aktivierung?

"Betriebsführungsvertrag"?

1
  •  AndiS
26.9.2022  (#39)
Also den Vertrag von der Ömag hab ich schon am 11.08 erhalten. Da war meine Anlage aber noch nicht am Netz.

Ja Betriebsführungsvertrag...steht so auf den Vertragsunterlagen von NetzOÖ.

1
  •  derLandmann
  •   Gold-Award
26.9.2022  (#40)
Na dann wird das noch dauern. Der Vertrag mit der Ömag ist schon da, die Anlage abgenommen und in Betrieb, das System der NetzOÖ hinkt aber lt. denen noch etwas hinterher, die Einspeisezählpunktnummer sollte in den nächsten Tagen im Portal auftauchen.

Ich hoffe die eingespeisten kWh werden so vergütet wie von der Dame am Telefon mitteilt, wenn man noch 2 Wochen auf die Zettel warten muss...

1
  •  Romanista
27.9.2022  (#41)
Also bei mir:
ÖMAG-Einspeisungsvertrag schon im Juni erhalten. Fertigstellungsanzeige an die NetzOÖ Mitte August versandt mit Hinweis auf ÖMAG als Abnehmer. Abnahme der PV-Anlage durch Techniker der NetzOÖ am 12.09. - Vertragsunterlagen zum Unterschreiben von der Netz OÖ samt Rechnung eine Woche später erhalten und gleich zurückgesandt (1 Exemplar davon geht an die ÖMAG).
Im Portal der Netz OÖ scheint meine PV auf, samt Hinweis, dass an die ÖMAG geliefert wird. Allerdings von der ÖMAG habe ich seit der Vertragszusendung im Juni keine Infos bzw. kein Mail (Bestätigungsmail??) mehr erhalten.
Hoffe aber, dass das Ganze passt, da im Portal der Netz OÖ der Zähler läuft und die ÖMAG als Abnehmer aufscheint.

1
